Simuler ce que l'on ne peut pas encore mesurer : la consommation électrique des tunnels routiers

L'exploitant d'un tunnel dispose rarement de mesures détaillées de sa consommation, surtout au stade de la conception. Le Tunnel Load Simulator construit la demande à partir de ce que l'on sait du tunnel, dit à quel point elle est incertaine et en énonce les limites.

Haytham El-Houari et Cyril Voyant · projet SmartTunnel, Université Sidi Mohamed Ben Abdellah (Fès) et Mines Paris – PSL

En bref

Le constat

Quand un tunnel n'a pas encore de mesures, aucun modèle ne peut être entraîné ni validé pour lui, mais on peut beaucoup simuler. Un modèle simple, dont chaque coefficient est visible, donne des ordres de grandeur crédibles, leur variabilité et l'effet de chaque choix de conception, à condition d'en énoncer les hypothèses.

La question

Combien d'électricité consomme un tunnel routier, heure par heure, et avec quelle incertitude ? La réponse compte pour dimensionner un raccordement, choisir les technologies d'éclairage et de ventilation, ou étudier un stockage local d'énergie. Les séries mesurées sont rares et propres à chaque site.

La théorie, en clair

La puissance appelée à chaque instant est la somme de quatre parts, plus une petite fluctuation aléatoire :

Chaque année est simulée de nombreuses fois avec des tirages aléatoires différents (Monte Carlo). On obtient une médiane et une bande P10–P90 plutôt qu'une seule courbe.

Où l'on se situe sur l'échelle de la complexité

Échelle de la complexité : le simulateur s'arrête à la deuxième marche, la simulation à partir de ce que l'on sait
Échelle de la complexité : le simulateur s'arrête à la deuxième marche, la simulation à partir de ce que l'on sait

Deuxième marche : la simulation à partir de ce que l'on sait. Sans mesures locales, rien ne peut être calibré ni validé pour ce tunnel, et rien n'est prétendu : les paramètres sont des ordres de grandeur d'ingénierie, affichés et modifiables.

L'exemple en chiffres

Un jour de semaine : base fixe, auxiliaires, éclairage et ventilation empilés
Un jour de semaine : base fixe, auxiliaires, éclairage et ventilation empilés

Un jour de semaine de janvier, la ventilation porte les deux pointes de trafic ; l'éclairage monte la nuit et aux heures de transition.

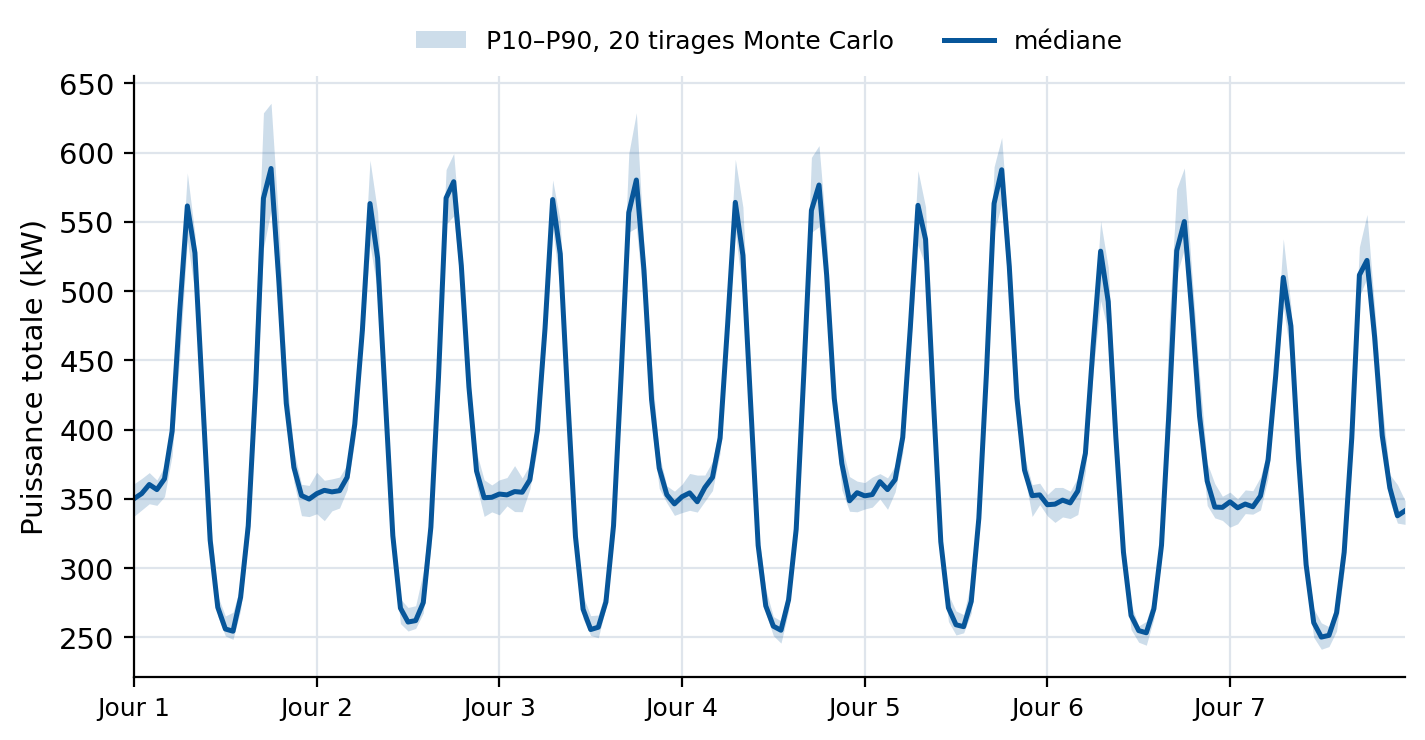

Une semaine : médiane et bande P10–P90 sur 20 tirages
Une semaine : médiane et bande P10–P90 sur 20 tirages

Sur une année, le tunnel de 1,5 km de l'exemple public donne :

Ce que cela apporte, et les limites

Pour aller plus loin
